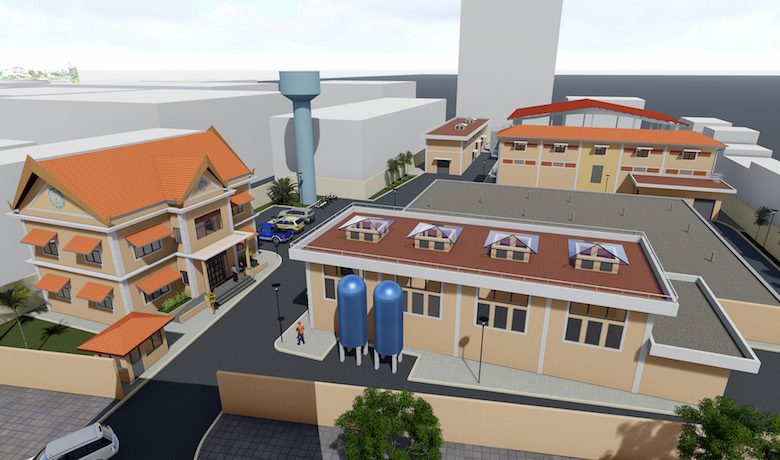

Planta de tratamiento de Chamkar Mon

El proyecto consiste en la renovación de la planta de tratamiento de aguas residuales de Chamkar Lu, ubicada en el pleno centro de la capital de Camboya. Luego de la demolición de la estación existente, se diseño y construyo una nueva estación para incrementar la producción de 20.000 m3 a 52.000 m3 diarios.

Contexto

El proyecto de la planta de tratamiento de aguas residuales de Chamkar Mon responde a las nuevas necesidades derivadas del actual dinamismo económico y turístico de Camboya. Su objetivo es desarrollar y mejorar el acceso al agua para un mayor número de habitantes en Phnom Penh, una ciudad que no deja de crecer día a día.

ASPECTOS TÉCNICOS

El primer desafío del proyecto Chamkar Mon fue con la construcción de la toma de agua, un pozo de 10 metros de diámetro. Este pozo, realizado con tablestacas a lo largo de la orilla del río Bassac (afluente del Mekong), está sujeto a episodios de crecidas, cuyo nivel varía 10 metros, por término medio. Las obras sólo pueden ejecutarse, debido a la configuración del emplazamiento, durante 6 meses al año, a riesgo de tener que detener los trabajos y de reanudarlos un año más tarde, o bien, de acometer trabajos costosos para garantizar una obra “en seco” durante toda la fase de construcción.
El otro desafío era trabajar en un espacio extremadamente reducido en pleno centro de la ciudad, en el emplazamiento de la planta de tratamiento de aguas. La circulación de la maquinaria en la obra requiere un muy eficiente plan de ejecución de los diversos trabajos de construcción.
La temporada de lluvias, que dura 3 meses al año (de agosto a octubre), viene a complicar todavía más la ejecución de las obras. Los trabajos subterráneos (movimientos de tierras, cimientos y tendido de tuberías) resultan difíciles, cuando no imposibles, durante este período, de modo que estos últimos se han planificado para la estación seca.
Además, la situación geográfica en pleno centro de la ciudad, ha complicado los trabajos y las entregas de suministros, por lo que se precisa una planificación logística apropiada.

“Una de las principales exigencias es la entrega dentro del plazo establecido por el cliente, es decir, al cabo de 24 meses. Otra exigencia es la garantía de que una vez finalizado el proyecto de construcción se alcanza la nueva capacidad de 52.000 m3 diarios” Benoît Chambost, Director de proyecto

Impacto

El entorno de esta obra es el de un país en desarrollo, por lo que las competencias locales son limitadas. Gracias a la puesta en común y a los retornos de experiencias de nuestros proyectos aeroportuarios (ampliación de las terminales de pasajeros de los aeropuertos de Phnom Penh y Siem Reap) y del proyecto de la planta de tratamiento de aguas residuales de Niroth, los equipos de VINCI Construction Grands Projets logran una mayor eficiencia al formar y mantener al personal local de un proyecto a otro.

Expertos del proyecto

Cliente
PPWSA (Phnom Penh Water Supply Authority)

Dirección de obras
Safège

Cifras clave

Fechas de ejecución
Octubre de 2017 a octubre de 2019

Concreto
5,100 m3

Acero
720 t

Excavación
11,400 m3
